5月21日,河北联通联合华为在石家庄和平路电大街完成河北首个A+P网络商用部署站点,采用4/5G一体化设备替换现网3/4G设备, 仅仅一周完成了勘测开通,5G测试峰值下载速率可达1.3Gbps,3/4G覆盖均优于替换前有0.5db增益。通过A+P创新解决方案,助力河北联通建设高质量的极简网络。
图一 A+P设备
为加快河北省5G产业发展和商用步伐,提升对河北省数字经济支撑作用,推动转型升级和高质量发展,河北省政府办公厅印发《关于加快5G发展的意见》,举全行业之力加快5G网络建设发展步伐。在加速部署5G建设的同时,也面临了越来越多天面的挑战,由于5G建设时间原因,高平台已基本被3/4G占用,5G设备只能退而求其次部署在低平台上,普遍挂高较低,5G覆盖收缩。

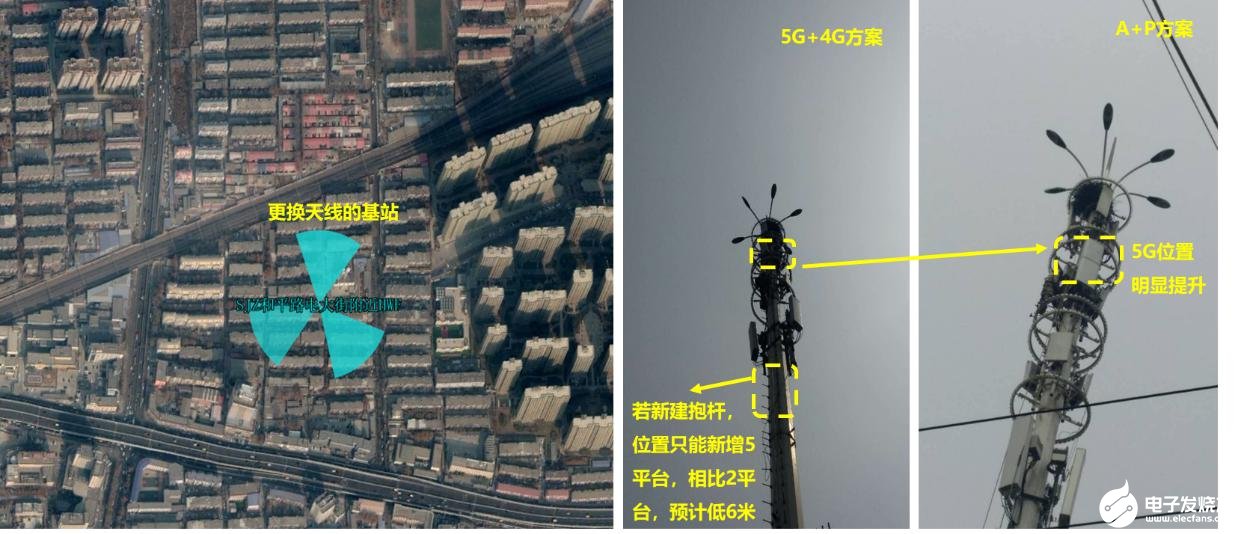

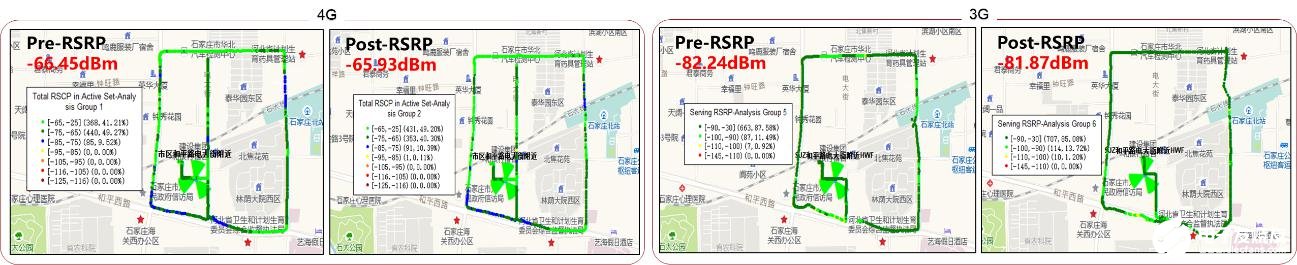

为解决5G建设过程中天面空间不足的问题,河北联通携手华为在石家庄和平路电大街完成了河北首个1.7m 新型A+P设备安装测试,与4G天线共享C位,解决天面资源紧张、站址获取困难和抱杆协调周期长等问题,三天完成了站点勘测及安装开通。A+P设备将5G有源设备AAU和2/3/4G无源天线集成一体化设备,将900M/1800M/2100M/3500M联通全频段收编,采用A+P对现网3/4G无源设备替换后,5G挂高提升6米,路测平均覆盖电平-85.78dBm,平均SINR 17.4dBm,定点下载峰值速率可达1315Mbps,3/4G网络替换后覆盖、SINR均有相应提升。
图二 石家庄测试站点

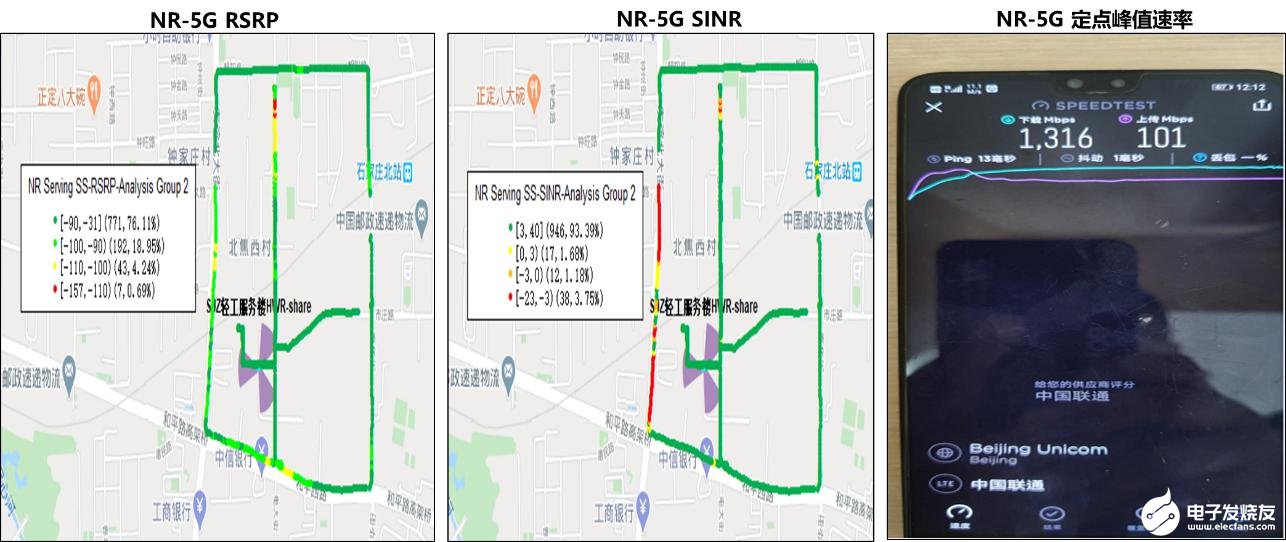

图三 A+P试点测试结果
河北联通将继续提速度、抢进度,优化调整5G建设计划,全场景5G部署加速,充分发挥A+P 创新试点解决方案优势,为建设5G智慧河北提供更优质的服务。
